人防设备安装施工阶段监督检查时间在人防工程所有人防专用设备安装调试完成并经监理验收合格后。质量控制重点是材料、设备进场情况,设备安装质量、设备调试、系统试运行等情况;设备安装完成后,各分部子分部工程验收情况;结合人防工程特点,抽查施工质量控制资料,并抽查现场是否与质量控制资料一致。
1.各类人防设备、构配件、管线管材等进场物资检验记录及质量合格证明文件
2.人防通风机设备单机试运转记录
3.人防通风系统试运转调试记录
4.三防显示箱安装调试记录
5.人防水箱满水试验记录
6.穿墙套管孔洞封堵记录
(一)防护门、防护密闭门、密闭门安装(RFJ01-20157.3)
1.防护门、防护密闭门、密闭门的产品标牌齐全,规格、型号、性能必须符合设计要求和人防工程防护设备产品质量检验标准的规定。(7.3.1)
2.门扇与门框应贴合严密,门扇与门框贴合的传力部位严禁抹灰,门扇闭时密封条压缩均、严密不漏气。(7.3.2)
3.门扇铰页连接处受力均匀,铰页与门框连接处不宜设置垫片;确需设置时,垫片厚度不应大于3㎜,且只能一层。(7.3.3)
4.密封条粘接应牢固、平整。胶条接头应采用45度坡口搭接。(7.3.4)
5.门扇应自动开到终止位置,表面平整光滑,面漆均匀,传动部件涂油润滑(7.3.5)。
6.钢筋混凝土门扇严禁有贯通裂缝、蜂窝、孔洞和露筋。钢门扇严禁有影响防护密闭功能的变形。(7.3.6)
7.门扇应开关轻便,闭锁启闭灵活,门扇外表面标有闭锁开关方向。(7.3.7)
8.门扇的零部件应齐全,无锈蚀,无损坏。(7.3.8)
9.双扇拱形门的上下两端与门框之间,均应有5㎜-10㎜间隙。(7.3.9)
10.门扇安装允许偏差和检验方法应符合下表的规定。(7.3.10)

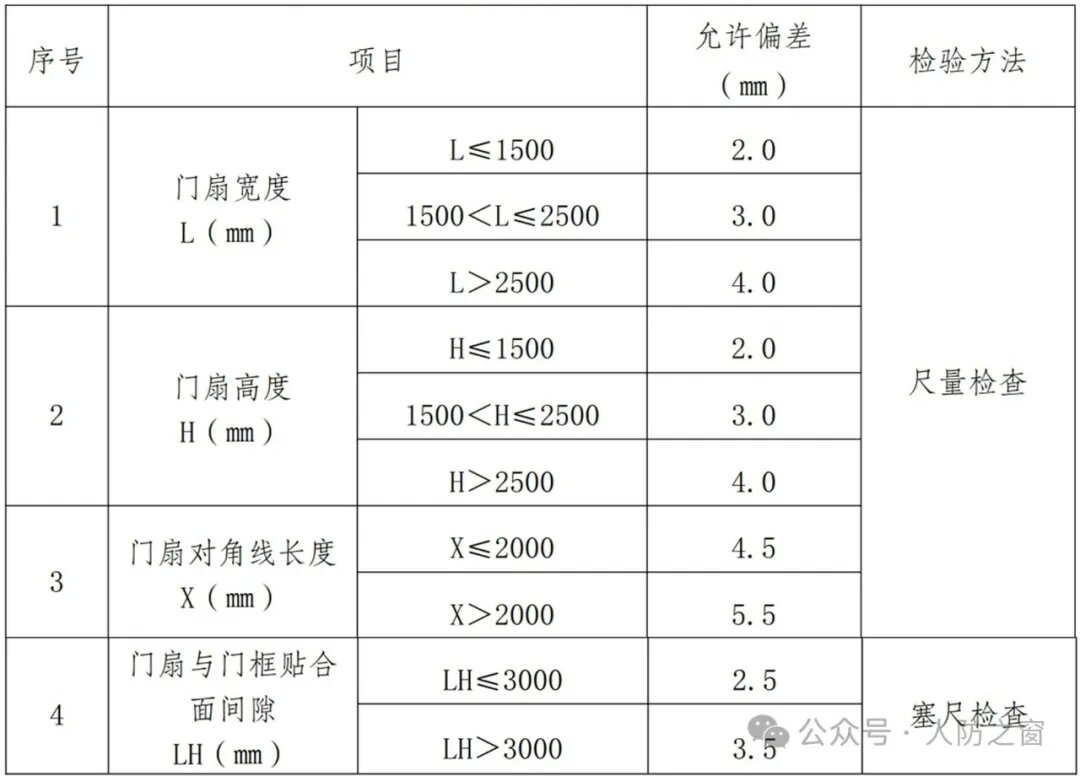

表 门扇安装允许偏差和检查方法
(二)防爆波活门安装(RFJ01-20157.4)
1.防爆波悬摆活门的规格、型号、性能必须符合设计要求和施工规范的规定。(7.4.1)
2.防爆波悬摆活门安装必须牢固,开启方向、位置应正确。(7.4.2)
3.防爆波悬摆活门和胶管活门凹入墙面应符合设计要求和施工规范要求。(7.4.4)
4.防爆波悬摆活门安装应符合下列规定:
悬板关闭与底座胶垫贴合严密;门扇铰面处应受力均匀;悬板启闭灵活,能自动复位。(7.4.5)
5.防爆波悬摆活门安装允许偏差和检验方法应符合下表规定。(7.4.7)
表 防爆波悬摆活门和胶管活门安装的允许偏差和检验方法
(三)密闭通道气密性
防护设备安装子分部工程质量验收时,密闭通道气密性应符合相关要求。
(四)穿墙套管孔洞封堵
当通风、给排水管道或电气线缆穿越密闭穿墙套管时,应按照规范和图集要求,将套管和管道(或线缆)之间做好防护密闭(或密闭)封堵处理,并做好记录。
(五)防护设备安装分项验收
1.所含检验批的质量均应验收合格。
2.所含检验批的质量验收记录应完整。
(六)土建部分子分部验收
1.所含分项工程的质量均应验收合格。
2.质量控制资料应完整,主要包括以下资料:
(1)施工图、图纸会审、设计交底、设计变更文件。
(2)施工方案、技术交底文件。
(3)进场检验记录、进场复试报告、防护设备产品合格证、产品出厂检验报告、防护设备生产许可证。
(4)门框隐蔽验收记录、合模复检记录、门框墙门框垂直度测量记录。
(5)检验批及分项工程验收记录。
(6)其他必要的文件和记录。
3.有关安全、节能、环境保护和主要使用功能的抽样检测机构结果应符合相应规定。抽样检测机构项目:
(1)防护门、防护密闭门、密闭门的门框垂直度、门扇门框贴合间隙、门扇启闭力、关锁操纵力、门扇运转性能和漆膜厚度、附着力,每一型号系列抽样比例为20%且不得少于1樘。
(2)观感质量应符合要求。
